Ремонт котельных Сыктывкара выполнен на 83 процента
Поставщики тепла и воды в дома столицы Коми активно готовятся к грядущему отопительному сезону. На Центральной водогрейной котельной завершается ремонт газомазутного котла, администрация города в ежедневном режиме контролирует ход ремонтных работ на городских теплосетях. Сегодня вице-мэр Магомед Османов и председатель городского Совета Владимир Жариков проинспектировали ЦВК и отделение сыктывкарского водоканала.
Фото Кирилла Затрутина

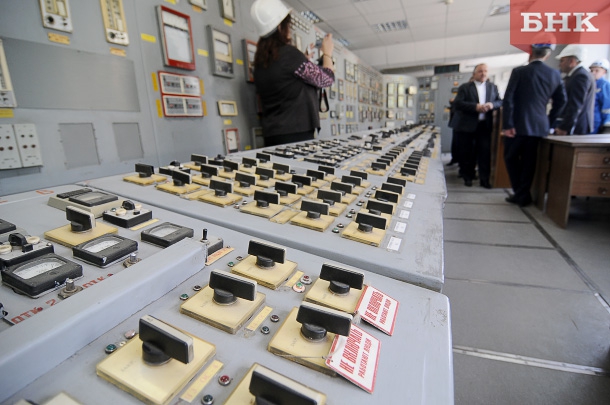

Представители мэрии побывали в двух блоках ЦВК: на первом, который сегодня обеспечивает подачу горячей воды жителям города, и на втором, где в данный момент ведутся ремонтные работы. Как рассказал технический директор – главный инженер ПАО «Т Плюс» Анатолий Приходный, на сегодняшний день в 18 котельных из 66 котлов отремонтировано 58, что составляет 83 процента. Ремонт тепловых сетей выполнен на 53% от годового плана. К 25 августа все работы будут завершены, а котельные - готовы к отопительному сезону. В этом году работа идет несколько медленнее, поскольку почти в два раза возросло количество порывов на сетях. На их устранение требуется дополнительное время. Из-за продления испытаний на сетях жители центральной части города остаются без горячей воды на два дня дольше ранее обозначенного срока, однако все это укладывается в рамки законодательства.
- По закону нам позволяется проводить ремонт в течение 14 календарных дней, но установленная компанией задача - от трех до максимум семи дней. Где-то получается, где-то идем чуть позже. При испытаниях в этом году порывов в два раза больше, чем в прошлом году, поэтому работа затягивается. Порывы происходят на трубах-пятисотках, шестисотках и семисотках. Аварийные бригады работают в продленном режиме до 20 -21 часа и в выходные, - доложил обстановку Анатолий Приходный.
На самом предприятии существует пять аварийных бригад по четыре человека, оснащенные всем необходимым для работы оборудованием и техникой. До недавнего времени таких бригад было всего четыре.
По словам главного инженера, модернизация на предприятии проводится ежегодно. В прошлом году были реконструированы сети по Первомайской, в ходе чего увеличили диаметр тепловой сети, чтобы подключать новостройки. Также идет модернизация по насосам - совместно с администрацией был установлен новый насос на СМЗ, позитивный результат работы которого уже ощутили на себе потребители тепла. Планомерно идет замена оборудования, насосов, перехода на шаровые краны.
- В этом направлении разработана большая программа перспективно на основании схемы теплоснабжения города до 2029 года. В этом году идет в основном подготовка проектной работы, на следующей год запланированы большие объемы, - рассказал технический директор.
Во втором блоке ЦВК подходит к завершению ремонт газомазутного котла - уже выполнена трубная часть, сегодня проведены гидравлические испытания, доделывается теплоизоляция. Нареканий к подрядчику из Сосногорска у компании нет.
По словам инженеров, нагрузка на котельные растет с каждым годом, в прошлом году она выросла на 7 гиг при максимальной, рассчитанной на зимние низкие температуры -36 градусов - в 500 гиг. Как отметил Анатолий Приходный, в прошлую зиму максимальная нагрузка доходила до 450 гиг. Многоэтажные новостройки, несмотря на большое количество квартир, в силу использования энергосберегающих технологий потребляют тепла меньше, чем старые пятиэтажные дома, поэтому тепловики за резкое увеличение нагрузки из-за подключения новых домов не переживают.
В завершение экскурсии главный инженер отметил, что на сегодня ремонт котлов выполнен на 83%, сетей - на 50%, основного вспомогательного оборудования - на 70%, а общий износ городских сетей составляет 62%.
После ЦВК делегация посетила отделение сыктывкарского водоканала на улице Карла Маркса, где была установлена новая насосная система.
Магомед Османов уведенным остался доволен, но подчеркнул, что администрация жестко следит за ходом работ.
- Как мы летом поработаем, так зимой и будем жить, поэтому подготовка к зиме, особенно коммунальных предприятий, находится в администрации на очень жестком контроле, фактически в ежедневном режиме мы отслеживаем, какие работы проводятся тепловыми сетями. Сегодня по теплоснабжению готовность составляет 48%, водоснабжение и водоотведение - 62%. Жилфонд готов на 50% - столько домов промыты и готовы к приему тепла. По части замены ветхих сетей у нас есть отставание - глава республики ставил задачу ежегодно менять 10% от существующих ветхих сетей. Перед ресурсоснабжающими организациями ставим задачу ревизии запорной арматуры. На сегодняшний день - чего греха таить - у нас большинство задвижек еще со старых времен, не смазаны и находятся в плохом состоянии. Когда утечка возникает, прежде чем ее устранить, нужно закрыть задвижку, а они все накипевшие, - охарактеризовал проблемные места заместитель мэра.
Председатель городского совета Владимир Жариков отметил, что за последнее время в городе, благодаря слаженной работе ресурсоснабжающих организаций не происходило крупных инцидентов.
- На моей 15-летней истории я не помню, чтобы в Сыктывкаре происходили какие-то серьезные аварии по теплосетям, водопроводным сетям и котельным, потому что все делается вовремя. Сегодня я убедился, что проводится модернизация, что очень важно. Программа, предложенная главой республики, реализуется, дает свои плоды и я думаю, что через некоторое время мы получим еще более стабильное водоснабжение и еще более чистую воду, - отметил Владимир Жариков.
Комментарии (8)
Слава Единой России!
