На Сосногорской ТЭЦ заменят два участка магистрального трубопровода
Сосногорская ТЭЦ Коми филиала «Т Плюс» приступает к ключевому этапу подготовки к зиме тепловых сетей города. С 6 по 15 августа энергетики заменят два участка магистрального трубопровода общей протяженностью 213 метров в районе пересечения с железнодорожным полотном.
В связи с реконструкцией горячее водоснабжение потребителей Сосногорской ТЭЦ с 6 по 15 августа будет отключено. Общая продолжительность ограничений ГВС этим летом не превысит разрешенных законодательством 14 суток.

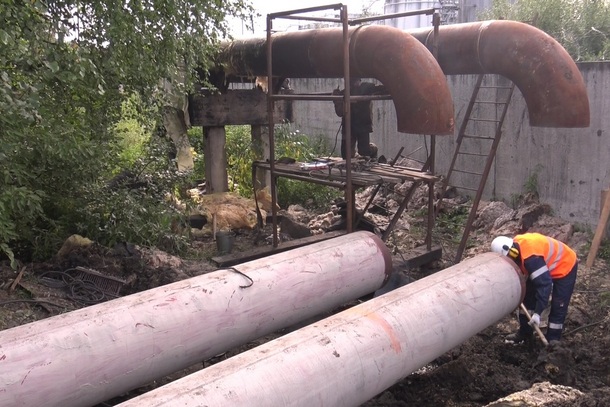

- Подготовка к самому сложному этапу модернизации теплотрассы началась в июне. Были приобретены и доставлены необходимые материалы, проведены земляные и частично сварочные работы, - рассказал начальник района тепловых сетей Сосногорской ТЭЦ Владимир Киреев. - Теперь необходимо врезать новые участки трубопровода в действующую магистраль. Объем работ большой, их придется вести в труднодоступных местах, в том числе под железнодорожными путями, но мы планируем уложиться в максимально короткий срок - 9 дней.
Новые тепловые сети имеют диаметр 600 мм, обладают современной запорной арматурой и полипропиленовой изоляцией, рассчитанной на температуру теплоносителя до 150°С. Ее применение позволит свести к минимуму тепловые потери и обеспечить высокую устойчивость труб к коррозии на длительный срок.
Реконструкция теплотрассы началась прошлым летом, тогда было заменено 447 метров. В целом программа обновления магистрали рассчитана на несколько лет.
Работы проходят в рамках программы «RE: Конструкция», которую Группа «Т Плюс» реализует с 2017 года. Программа предполагает особое внимание к модернизации теплосетей и восстановлению дорог, тротуаров и газонов по окончании ремонтных работ.
